Samstag, 20. April 2013

eine Woche nach Haus-Aufstellung

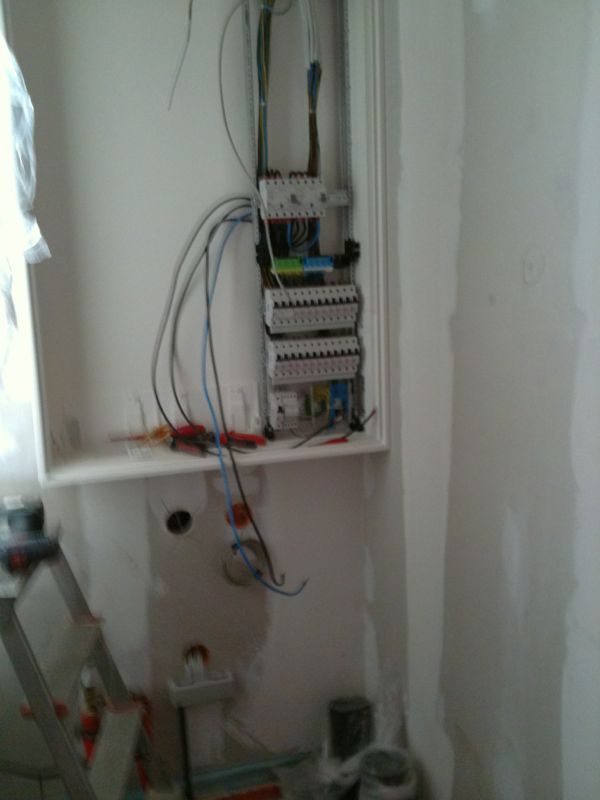

kurzes Update: Nach 1 Woche ist die Elektrik fertig, das Dachfenster drin, die Fußbodenheizung komplett verlegt, die Wände und Decken sind fertig gespachtelt. Mann, die sind echt flott dabei...









Freitag, 12. April 2013

Haus-Aufstellung!

Heute, am 12. April war nun endlich der große Tag gekommen und unser Haus wurde montiert. Die Danwood-Truppe war unglaublich schnell, super fleißig und sympatisch sowieso :-) Der gesamte Aufbau hat genau 7 Stunden gedauert, das ist einen riesen Applaus für die Jungs wert! Hier ein paar Bilder:

morgens 7:00 Uhr - der 1. von 3 LKW ist da
noch ist die Bodenplatte leer...



7:45 Uhr - die erste Wand

8:28 Uhr . die Außenwände stehen

11:40 Uhr -. Giebelwände


14:00 Uhr

14:23 Uhr - das erste Dachelement hängt am Kran





15:00 Uhr - das Dach ist Dicht. Feierabend für heute!



Freitag, 5. April 2013

Entwässerung

1 Woche vor Hausaufstellung wurden die Abwasser- und Regenwasser-Schächte und -leitungen gelegt.
